Cách ép cọc bê tông móng nhà là yếu tố quyết định độ bền vững của công trình theo thời gian. Để móng nhà chịu lực tốt và không bị lún, việc lựa chọn phương pháp ép cọc phù hợp với địa chất nền đất là bắt buộc. Bài viết này phân tích chi tiết quy trình thi công ép cọc theo tiêu chuẩn TCVN 9393:2012.
Phân Loại Phương Pháp Ép Cọc Theo Cơ Chế Truyền Lực
Ép Đỉnh – Phương Pháp Truyền Lực Trực Tiếp
Ép đỉnh truyền toàn bộ lực ép từ kích thủy lực xuống đầu cọc, tạo áp lực thẳng đứng đẩy cọc xuyên qua các lớp đất. Phương pháp này phù hợp với nền đất sét dẻo cứng hoặc cát chặt vừa có lực ma sát thành cọc cao (fs = 40-80 kPa theo TCVN 10304:2014).
Yêu cầu thiết bị:
- Chiều cao khung giá ép ≥ chiều dài đoạn cọc + 1.5m
- Lực ép thiết kế Pép ≥ 1.5 × sức chịu tải cọc thiết kế
- Hệ thống định vị laser đảm bảo độ lệch tâm ≤ 5cm
Ví dụ tính toán: Cọc BTCT 250×250mm, chiều dài 10m, sức chịu tải thiết kế 60 tấn → Lực ép tối thiểu = 60 × 1.5 = 90 tấn.
Ép Ôm – Phương Pháp Truyền Lực Qua Ma Sát
Ép ôm sử dụng cặp kẹp thủy lực ôm chặt thân cọc, truyền lực qua ma sát bề mặt. Phương pháp này cho phép ép cọc dài (12-15m) mà không cần khung giá cao, nhưng hiệu quả giảm mạnh trên nền đất yếu có lực ma sát thấp (fs < 20 kPa).
Hạn chế kỹ thuật:
- Không áp dụng cho nền sét mềm (Cu < 15 kPa)
- Yêu cầu bề mặt cọc nhẵn, không nứt
- Lực ép thực tế chỉ đạt 60-70% lực ép danh định

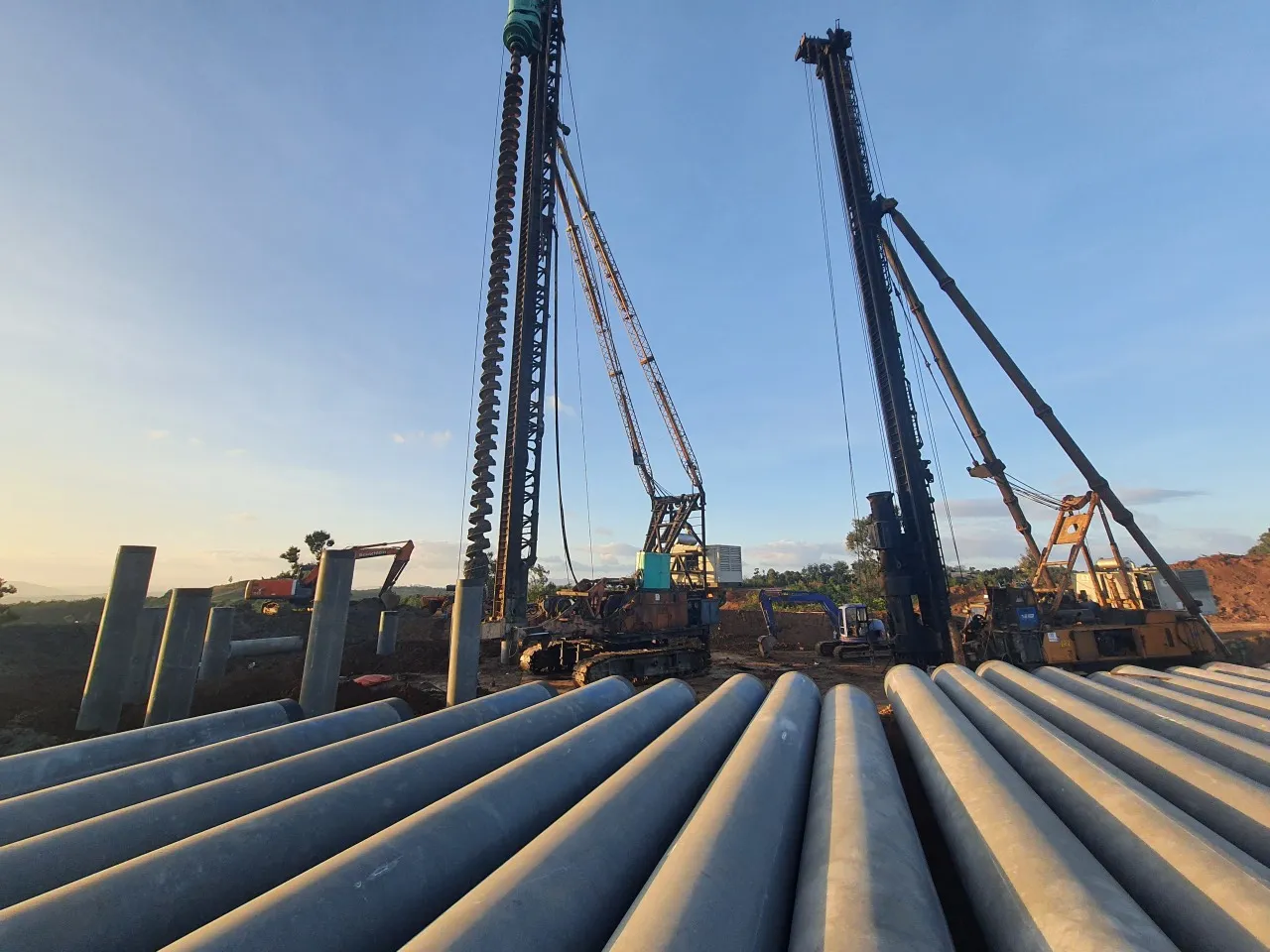

Hệ thống giá ép cọc bê tông hiện đại với kích thủy lực 200 tấn
Quy Trình Thi Công Ép Cọc 3 Giai Đoạn
Giai Đoạn 1: Khảo Sát Địa Chất Và Định Vị
Khoan khảo sát địa chất theo TCVN 9362:2012 để xác định:
- Độ sâu lớp đất chịu lực (thường là sét cứng hoặc cát chặt)
- Chỉ số SPT-N (Standard Penetration Test) ≥ 20 cho lớp đất mũi cọc
- Mực nước ngầm và khả năng hóa lỏng của nền
Định vị tâm cọc bằng máy toàn đạc điện tử, sai số cho phép ±10mm. Đánh dấu cao độ đầu cọc theo bản vẽ thi công.
Giai Đoạn 2: Lắp Đặt Và Hiệu Chỉnh Thiết Bị
Chuẩn bị cọc:
- Kiểm tra cường độ bê tông ≥ 80% cường độ thiết kế (thường ≥ 24 MPa cho cọc C30)
- Kiểm tra độ thẳng cọc: độ lệch ≤ 1/1000 chiều dài
- Bảo vệ đầu cọc bằng mũ thép dày 15-20mm
Lắp giá ép:
- Đặt giá ép trên nền đã đầm chặt (K ≥ 0.95)
- Kiểm tra độ thẳng đứng bằng thủy bình laser (sai số ≤ 0.5%)
- Gắn cọc vào thanh định hướng, kiểm tra tâm cọc
Giai Đoạn 3: Ép Cọc Và Giám Sát
Chế độ ép theo 3 giai đoạn:
| Giai đoạn | Độ sâu | Vận tốc ép | Áp lực |
|---|---|---|---|
| Khởi động | 0-2m | 0.5-1 cm/s | 50-60% Pmax |
| Ổn định | 2m-mũi cọc | 1-2 cm/s | 80-100% Pmax |
| Hoàn thiện | Mũi cọc | 0.3-0.5 cm/s | 100-120% Pmax |
Tiêu chí dừng ép:
- Đạt độ sâu thiết kế VÀ
- Lượng lún ≤ 2mm trong 3 phút liên tục tại áp lực thiết kế
Cảnh báo kỹ thuật: Nếu lượng lún đột ngột tăng >5mm/phút, dừng ép ngay để kiểm tra. Hiện tượng này có thể do gặp lớp đất yếu hoặc cọc bị nứt.
Nối cọc:
- Sử dụng mối hàn cốt thép đường kính ≥ 12mm, chiều dài hàn ≥ 10d
- Bê tông mối nối cường độ ≥ cường độ cọc + 5 MPa
- Thời gian bảo dưỡng mối nối ≥ 7 ngày trước khi ép tiếp

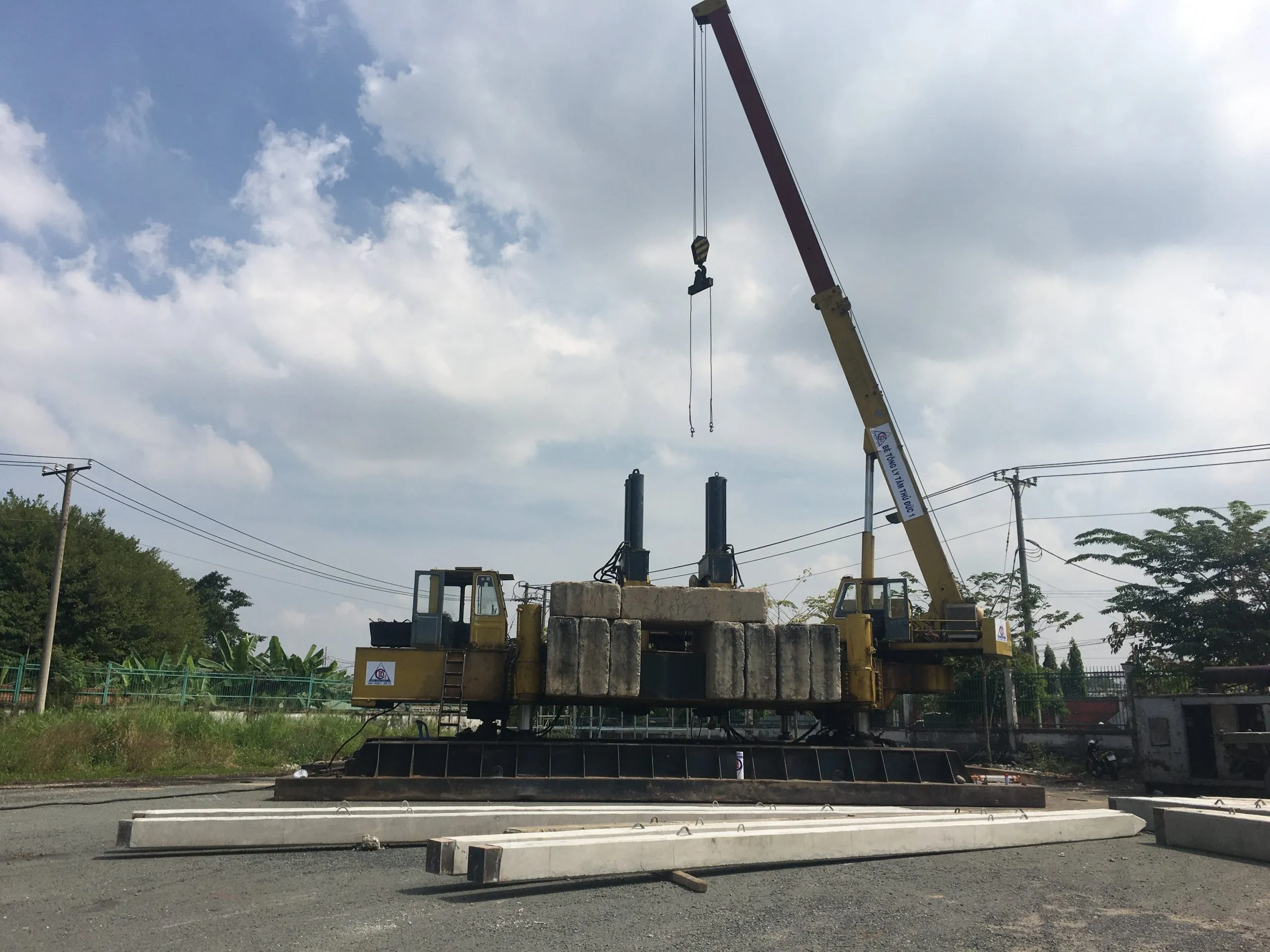

Quy trình ép cọc bê tông sử dụng robot tự động điều khiển
Kiểm Soát Chất Lượng Theo TCVN 9393:2012
Kiểm Tra Trong Thi Công
Giám sát liên tục:
- Ghi nhận áp lực ép và lượng lún sau mỗi 0.5m
- Đo độ lệch tâm sau mỗi đoạn cọc (cho phép ≤ 10cm)
- Kiểm tra độ thẳng đứng bằng thủy bình (sai số ≤ 1%)
Xử lý sự cố:
- Cọc lệch >10cm: Nhổ cọc và ép lại
- Áp lực vượt 150% thiết kế: Dừng ép, khoan kiểm tra địa chất
- Cọc gãy: Cắt bỏ phần hỏng, hàn nối cọc mới
Kiểm Tra Sau Thi Công
Thử tải tĩnh (Static Load Test):
- Tần suất: 2% tổng số cọc, tối thiểu 2 cọc/công trình
- Tải trọng thử: 1.5-2.0 × tải trọng thiết kế
- Tiêu chí đạt: Lún dư ≤ 4mm sau khi dỡ tải
Thử tính toàn vẹn (PIT – Pile Integrity Test):
- Kiểm tra 100% cọc bằng sóng ứng suất
- Phát hiện khuyết tật: nứt, co thắt, đứt cốt thép
- Chi phí: 150,000-300,000 đồng/cọc
Lựa Chọn Đơn Vị Thi Công Ép Cọc
Khi chọn nhà thầu ép cọc, ưu tiên các đơn vị có:
- Giấy phép hoạt động xây dựng hạng II trở lên
- Thiết bị ép hiện đại (máy ép thủy lực ≥ 150 tấn, có hệ thống ghi dữ liệu tự động)
- Kỹ sư giám sát có chứng chỉ hành nghề chuyên ngành móng cọc
- Bảo hiểm công trình ≥ 80% giá trị hợp đồng
Đối với công trình dân dụng tại TPHCM, chi phí ép cọc dao động 180,000-250,000 đồng/m tùy địa chất và khoảng cách vận chuyển. Thời gian thi công trung bình: 15-20 cọc/ngày với đội thi công 6-8 người.
Việc áp dụng đúng cách ép cọc bê tông móng nhà theo quy trình kỹ thuật sẽ đảm bảo móng chịu lực đồng đều, hạn chế lún lệch và kéo dài tuổi thọ công trình lên 50-70 năm.
Last Updated on 09/03/2026 by Tuấn Trình

Mình là Tuấn Trình nhân viên tại Công ty Cổ phần Bao bì Xi măng Hải Phòng với 7 năm kinh nghiệm. Rất vui vì có thể hỗ trợ bạn.
