Danh Mục Hồ Sơ Hoàn Công Công Trình Xây Dựng Theo Nghị Định 06/2021/NĐ-CP

Danh Mục Hồ Sơ Hoàn Công Công Trình Xây Dựng Theo Nghị Định 06/2021/NĐ-CP

Hồ sơ hoàn công công trình xây dựng là bộ tài liệu quan trọng, ghi nhận toàn bộ quá trình đầu tư và thi công. Đây là căn cứ pháp lý để đưa công trình vào sử dụng và là minh chứng cho chất lượng công trình trong suốt vòng đời khai thác.

Danh mục hồ sơ hoàn công công trình xây dựng được quy định chi tiết tại Nghị định 06/2021/NĐ-CP. Bộ hồ sơ bao gồm ba nhóm chính: hồ sơ chuẩn bị đầu tư và hợp đồng, hồ sơ khảo sát thiết kế, và hồ sơ quản lý chất lượng thi công. Mỗi nhóm tài liệu phản ánh một giai đoạn cụ thể trong quá trình xây dựng.

Việc lập và lưu trữ hồ sơ hoàn công tuân thủ đúng quy định không chỉ đảm bảo tính minh bạch mà còn bảo vệ quyền lợi của chủ đầu tư và các bên liên quan. Các tài liệu hoàn công xây dựng như biên bản nghiệm thu, bản vẽ hoàn công, quy trình vận hành là nền tảng cho công tác bảo trì và quản lý công trình sau này.

Danh Mục Hồ Sơ Hoàn Công Công Trình Xây Dựng Theo Nghị Định 06/2021/NĐ-CP

Khái Niệm Hồ Sơ Hoàn Công Công Trình Xây Dựng

Hồ sơ hoàn công công trình là tập hợp đầy đủ các tài liệu, hồ sơ có liên quan đến toàn bộ quá trình đầu tư xây dựng. Các tài liệu này cần được lưu giữ khi công trình chính thức đưa vào sử dụng.

Theo quy định tại Nghị định 06/2021/NĐ-CP, hồ sơ này phản ánh chính xác hiện trạng công trình sau thi công. Nó bao gồm cả những thay đổi so với thiết kế ban đầu nếu có.

Chủ đầu tư chịu trách nhiệm tổ chức lập hồ sơ hoàn công trước khi đưa hạng mục hoặc công trình vào khai thác. Đây là nghĩa vụ pháp lý bắt buộc, không phải tùy chọn.

Bộ hồ sơ phải được lập thành văn bản, có chữ ký xác nhận của các bên tham gia. Nó là cơ sở pháp lý cho mọi hoạt động quản lý, bảo trì công trình sau này.

Danh Mục Hồ Sơ Hoàn Công Công Trình Xây Dựng Theo Nghị Định 06/2021/NĐ-CP

Quy Định Về Lập Và Lưu Trữ Hồ Sơ Hoàn Công

Chủ đầu tư phải tổ chức lập hồ sơ hoàn công theo đúng danh mục tại Phụ lục VIb Nghị định 06/2021/NĐ-CP. Thời điểm lập là trước khi công trình chính thức vận hành.

Hồ sơ có thể được lập một lần cho toàn bộ dự án nếu các hạng mục đưa vào sử dụng cùng thời điểm. Trường hợp các hạng mục vận hành ở thời điểm khác nhau, được phép lập hồ sơ riêng cho từng phần.

Chủ đầu tư lưu trữ một bộ hồ sơ hoàn công đầy đủ. Các chủ thể khác như nhà thầu, tư vấn giám sát lưu giữ phần hồ sơ liên quan đến công việc do mình thực hiện.

Đọc thêm  Xi Măng Bao Nhiêu Tiền 1 Bao? Báo Giá Mới Nhất Và Kinh Nghiệm Mua Hàng

Khi không có bản gốc, được thay thế bằng bản chính hoặc bản sao hợp pháp. Riêng công trình nhà ở và di tích phải tuân thủ thêm quy định chuyên ngành về nhà ở và di sản văn hóa.

Thời gian lưu trữ tối thiểu phụ thuộc quy mô dự án. Dự án nhóm A lưu 10 năm, nhóm B lưu 7 năm, nhóm C lưu 5 năm kể từ khi đưa công trình vào sử dụng.

Hồ sơ nộp Lưu trữ lịch sử công trình thực hiện theo quy định riêng của pháp luật về lưu trữ. Đây là yêu cầu bổ sung đối với công trình có giá trị đặc biệt.

Hồ Sơ Chuẩn Bị Đầu Tư Xây Dựng Và Hợp Đồng

Nhóm hồ sơ này ghi nhận toàn bộ quá trình từ khi có ý tưởng đến khi triển khai dự án. Nó là nền tảng pháp lý cho mọi hoạt động đầu tư xây dựng sau này.

Quyết định chủ trương đầu tư xây dựng và Báo cáo nghiên cứu tiền khả thi là tài liệu mở đầu. Nó thể hiện sự chấp thuận của cấp có thẩm quyền về việc triển khai dự án.

Quyết định phê duyệt dự án đầu tư kèm Báo cáo nghiên cứu khả thi hoặc Báo cáo kinh tế – kỹ thuật là văn bản cốt lõi. Tài liệu này xác định rõ quy mô, công suất, tổng mức đầu tư và tiến độ thực hiện.

Nhiệm vụ thiết kế và các văn bản thẩm định của cơ quan chuyên môn cũng thuộc nhóm này. Chúng đảm bảo tính khả thi về mặt kỹ thuật và tuân thủ quy chuẩn.

Phương án đền bù giải phóng mặt bằng và tái định cư phản ánh việc giải quyết vấn đề đất đai. Đây là yếu tố quan trọng ảnh hưởng đến tiến độ thi công.

Các văn bản thỏa thuận quy hoạch, thỏa thuận đấu nối hạ tầng kỹ thuật xác nhận sự phù hợp với quy hoạch chung. Chúng là điều kiện tiên quyết để được cấp giấy phép xây dựng.

Quyết định giao đất, cho thuê đất hoặc hợp đồng thuê đất chứng minh quyền sử dụng đất hợp pháp. Không có tài liệu này, dự án không thể triển khai.

Giấy phép xây dựng là văn bản bắt buộc trừ các trường hợp được miễn theo luật định. Nó xác nhận công trình được phép thi công theo đúng thiết kế đã phê duyệt.

Quyết định chỉ định thầu, phê duyệt kết quả lựa chọn nhà thầu và hợp đồng xây dựng ghi nhận việc lựa chọn đơn vị thi công. Các tài liệu chứng minh năng lực của nhà thầu cũng phải đầy đủ.

Hồ Sơ Khảo Sát Xây Dựng Và Thiết Kế Công Trình

Nhiệm vụ khảo sát, phương án kỹ thuật khảo sát và báo cáo khảo sát là bộ ba tài liệu nền tảng. Chúng cung cấp dữ liệu địa chất, địa hình, thủy văn phục vụ thiết kế.

Văn bản thông báo chấp thuận nghiệm thu kết quả khảo sát xác nhận số liệu khảo sát đạt yêu cầu. Đây là điều kiện để tiến hành bước thiết kế tiếp theo.

Đọc thêm  Lư Hóa Vàng Bằng Xi Măng: Giải Pháp Tối Ưu Cho Nhu Cầu Tâm Linh Hiện Đại

Kết quả thẩm tra, thẩm định thiết kế xây dựng do cơ quan hoặc tổ chức có chức năng thực hiện. Nó đánh giá tính phù hợp của thiết kế với quy chuẩn, tiêu chuẩn hiện hành.

Quyết định phê duyệt thiết kế xây dựng công trình kèm hồ sơ thiết kế đã phê duyệt là tài liệu quan trọng nhất. Danh mục bản vẽ kèm theo phải đầy đủ, chi tiết.

Chỉ dẫn kỹ thuật hướng dẫn nhà thầu thi công đúng yêu cầu thiết kế. Nó giải thích rõ các chi tiết kỹ thuật, vật liệu, công nghệ thi công.

Văn bản thông báo chấp thuận nghiệm thu thiết kế xác nhận hồ sơ thiết kế hoàn chỉnh, đủ điều kiện để triển khai thi công. Đây là cột mốc quan trọng trong quy trình quản lý dự án.

Các văn bản, tài liệu khác liên quan đến giai đoạn khảo sát, thiết kế cũng cần lưu giữ. Chúng có thể là biên bản họp, văn bản trao đổi giữa các bên.

Hồ Sơ Quản Lý Chất Lượng Thi Công Xây Dựng

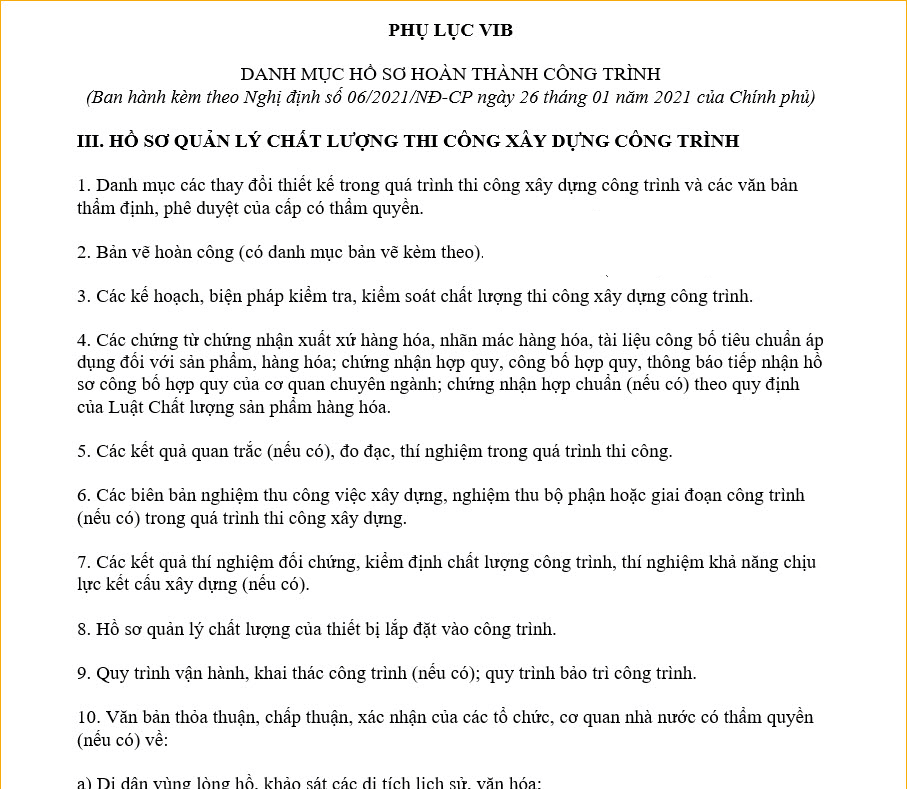

Danh mục các thay đổi thiết kế trong quá trình thi công và văn bản phê duyệt phản ánh sự điều chỉnh so với bản vẽ gốc. Mọi thay đổi đều phải được cấp có thẩm quyền chấp thuận.

Bản vẽ hoàn công kèm danh mục là tài liệu cốt lõi của nhóm hồ sơ này. Nó thể hiện hiện trạng thực tế công trình sau khi hoàn thành, bao gồm cả những điều chỉnh đã được phê duyệt.

Các kế hoạch, biện pháp kiểm tra, kiểm soát chất lượng thi công ghi nhận quy trình quản lý chất lượng. Chúng bao gồm kế hoạch lấy mẫu, thí nghiệm, kiểm tra giấu kín.

Chứng từ chứng nhận xuất xứ hàng hóa, nhãn mác, công bố tiêu chuẩn áp dụng đối với vật liệu, sản phẩm là bằng chứng về chất lượng đầu vào. Chứng nhận hợp quy, công bố hợp quy, thông báo tiếp nhận hồ sơ công bố hợp quy theo Luật Chất lượng sản phẩm hàng hóa cũng bắt buộc.

Kết quả quan trắc, đo đạc, thí nghiệm trong quá trình thi công ghi nhận chất lượng thực tế. Các số liệu này phải do đơn vị có chức năng thực hiện và được ghi chép đầy đủ.

Biên bản nghiệm thu công việc xây dựng, nghiệm thu bộ phận hoặc giai đoạn công trình xác nhận tiến độ và chất lượng từng phần việc. Chúng là căn cứ để thanh toán và tiếp tục thi công.

Kết quả thí nghiệm đối chứng, kiểm định chất lượng công trình, thí nghiệm khả năng chịu lực kết cấu do đơn vị độc lập thực hiện. Đây là bằng chứng khách quan về chất lượng công trình.

Hồ sơ quản lý chất lượng của thiết bị lắp đặt vào công trình bao gồm catalog, giấy chứng nhận, hướng dẫn vận hành. Chúng cần thiết cho việc vận hành và bảo trì sau này.

Quy trình vận hành, khai thác công trình và quy trình bảo trì công trình hướng dẫn cách sử dụng đúng. Tài liệu này giúp kéo dài tuổi thọ công trình và đảm bảo an toàn.

Đọc thêm  Nhà Máy Xi Măng Thành Thắng - Biểu Tượng Chất Lượng Và Công Nghệ Ngành Xây Dựng

Văn bản thỏa thuận, chấp thuận, xác nhận của cơ quan chuyên ngành về an toàn phòng cháy chữa cháy, môi trường, lao động là điều kiện để đưa công trình vào sử dụng. Văn bản cho phép đấu nối hạ tầng kỹ thuật cũng thuộc nhóm này.

Hồ sơ giải quyết sự cố công trình nếu có ghi nhận các sự cố xảy ra và biện pháp khắc phục. Phụ lục các tồn tại cần sửa chữa sau khi đưa công trình vào sử dụng cũng cần liệt kê rõ ràng.

Biên bản nghiệm thu hoàn thành hạng mục công trình, công trình xây dựng do Hội đồng nghiệm thu lập. Đây là tài liệu xác nhận công trình đã hoàn thành đúng thiết kế và đạt chất lượng.

Văn bản thông báo của cơ quan có thẩm quyền về việc kiểm tra công tác nghiệm thu nếu công trình thuộc diện phải kiểm tra. Các hồ sơ liên quan đến quá trình kiểm tra cũng phải đầy đủ.

Lưu Ý Khi Gửi Hồ Sơ Đề Nghị Kiểm Tra Công Tác Nghiệm Thu

Khi gửi hồ sơ đề nghị kiểm tra công tác nghiệm thu theo quy định tại điểm a khoản 6 Điều 24 Nghị định 06/2021/NĐ-CP, chủ đầu tư không cần gửi toàn bộ hồ sơ. Chỉ gửi danh mục liệt kê các tài liệu theo Phụ lục VIb.

Các hồ sơ tài liệu quy định tại khoản 13, 14, 15 của Phụ lục không cần gửi kèm. Đó là Biên bản nghiệm thu hoàn thành, Văn bản thông báo của cơ quan có thẩm quyền, và Hồ sơ liên quan đến kiểm tra công tác nghiệm thu.

Lý do là các tài liệu này chưa được lập tại thời điểm đề nghị kiểm tra. Chúng chỉ có sau khi quá trình nghiệm thu và kiểm tra hoàn tất.

Danh mục gửi đi phải liệt kê đầy đủ, rõ ràng tên từng tài liệu. Cần ghi rõ số hiệu, ngày tháng ban hành của các văn bản quan trọng.

Việc gửi danh mục thay vì toàn bộ hồ sơ giúp đơn giản hóa thủ tục. Cơ quan có thẩm quyền sẽ yêu cầu xuất trình bản gốc khi cần thiết trong quá trình kiểm tra.

Chủ đầu tư cần chuẩn bị sẵn toàn bộ hồ sơ gốc để phục vụ kiểm tra. Hồ sơ phải được sắp xếp theo đúng thứ tự, dễ tra cứu.

Sau khi kiểm tra công tác nghiệm thu hoàn tất, các tài liệu bổ sung sẽ được lập và bổ sung vào bộ hồ sơ hoàn công. Bộ hồ sơ lúc này mới thực sự hoàn chỉnh.

Việc tuân thủ đúng quy định về danh mục hồ sơ hoàn công công trình xây dựng đảm bảo tính pháp lý cho công trình. Nó bảo vệ quyền lợi của chủ đầu tư và tạo cơ sở cho quản lý, khai thác hiệu quả trong tương lai.
