Khoan Dẫn Cọc Bê Tông: Giải Pháp Thi Công Qua Địa Chất Khó

Trong thi công móng cọc ép, khoan dẫn cọc bê tông là biện pháp kỹ thuật bắt buộc khi gặp tầng cát dày hoặc địa chất có độ chặt cao không cho phép cọc xuyên qua. Phương pháp này giúp giảm độ chối giả, bảo vệ công trình lân cận và đảm bảo cọc đạt độ sâu thiết kế.

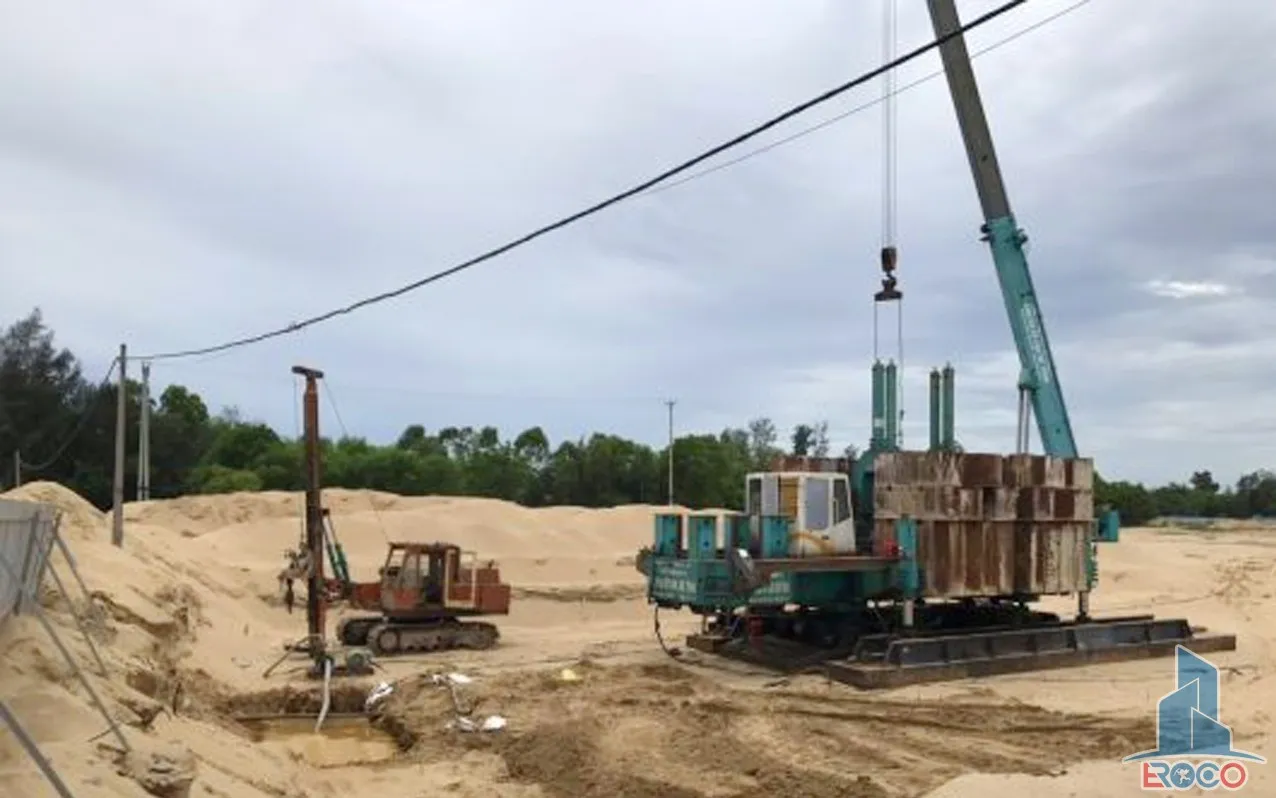

khoan-dan-ep-ha-coc-ly-tam-cong-trinh-hai-duongkhoan-dan-ep-ha-coc-ly-tam-cong-trinh-hai-duongThi công khoan dẫn trước khi ép cọc ly tâm tại công trình Hải Dương

Khi Nào Cần Khoan Dẫn Trước Khi Ép Cọc

Điều kiện địa chất yêu cầu khoan dẫn

Theo TCXD 205:1998, khoan dẫn cọc bê tông được áp dụng khi:

  • Tầng cát hạt mịn/trung/thô dày >3m: Cát nén chặt dưới mũi cọc tạo độ chối giả vượt sức chịu tải thiết kế. Lực ma sát thành bên tăng tỷ lệ thuận với lực ép, khiến cọc không thể xuyên qua.
  • Tầng sét cứng xen kẹp: Module đàn hồi E₀ >15 MPa gây hiện tượng cọc bị chặn.
  • Cọc cần đạt độ sâu >18m qua nhiều tầng đất: Tích lũy ma sát thành bên vượt khả năng thiết bị ép.

Cơ chế độ chối giả: Khi ép cọc qua cát, hạt cát bị đẩy xuống và nén chặt quanh thân cọc, tạo vùng đất có độ chặt ID tăng từ 0.6 lên 0.85-0.95. Áp lực ngang σ’h tăng theo hệ số K₀ = 1-sinφ’, làm tăng ma sát đơn vị fs từ 40 kPa lên 120-150 kPa (TCVN 10304:2014).

Bảo vệ công trình lân cận

Tình huống Nguy cơ Giải pháp khoan dẫn
Nhà dân <5m từ vị trí ép Lún, nứt tường do đẩy ngang đất Khoan dẫn φ300-400mm, sâu 8-12m
Móng nông cũ yếu Phồng nền do dồn đất Khoan dẫn + giữ lỗ bằng bentonite
Đường ống ngầm <3m Vỡ ống do rung động Khoan dẫn giảm 60%진동
Đọc thêm  Khoan Cắt Bê Tông Quận 6: Kỹ Thuật Thi Công Đạt Chuẩn TCVN 2026

Khoan dẫn giảm 40-50% biến dạng ngang đất so với ép trực tiếp (nghiên cứu Đại học Xây dựng Hà Nội, 2023).

Nguyên Lý Kỹ Thuật Khoan Dẫn

Thông số lỗ khoan

Đường kính lỗ khoan: d_khoan = (0.5-0.65) × D_cọc

  • Cọc D300: khoan φ150-200mm
  • Cọc D350: khoan φ180-230mm
  • Cọc D400: khoan φ200-260mm

Tỷ lệ 0.5-0.55 áp dụng cho cát hạt mịn (d₅₀ <0.25mm), 0.6-0.65 cho cát hạt trung-thô. Đường kính nhỏ hơn không đủ giảm ma sát, lớn hơn làm giảm sức chịu tải cọc do mất tiếp xúc đất-cọc.

Chiều sâu khoan

Chiều sâu khoan L_khoan được xác định:

Qua tầng cát: L_khoan = h_cát + (2-3)m vào tầng sét bên dưới

Qua sét cứng: L_khoan đến độ sâu có q_c (SPT) <150 búa

Ví dụ thực tế: Công trình tại Hải Dương có tầng cát hạt trung dày 6m (độ sâu 3-9m), cọc PC400 dài 16m. Khoan dẫn φ240mm sâu 10m (qua hết cát + 1m vào sét dẻo), sau đó ép cọc đạt độ chối 180 tấn ở độ sâu 15.8m.

Dung dịch bentonite

Thành phần: Bentonite 6-8% + nước + CMC 0.2% (tăng độ nhớt)

Chỉ tiêu kiểm soát:

  • Tỷ trọng: 1.05-1.15 g/cm³
  • Độ nhớt Marsh: 35-45 giây
  • Hàm lượng cát: <4%
  • pH: 8-10

Bentonite tạo màng sét dày 3-8mm trên thành lỗ khoan, ngăn sập lỗ trong cát bão hòa nước. Sau khi ép cọc, màng này bị phá vỡ một phần, giảm 15-25% ma sát thành bên so với thiết kế ban đầu (cần tính toán bù trừ).

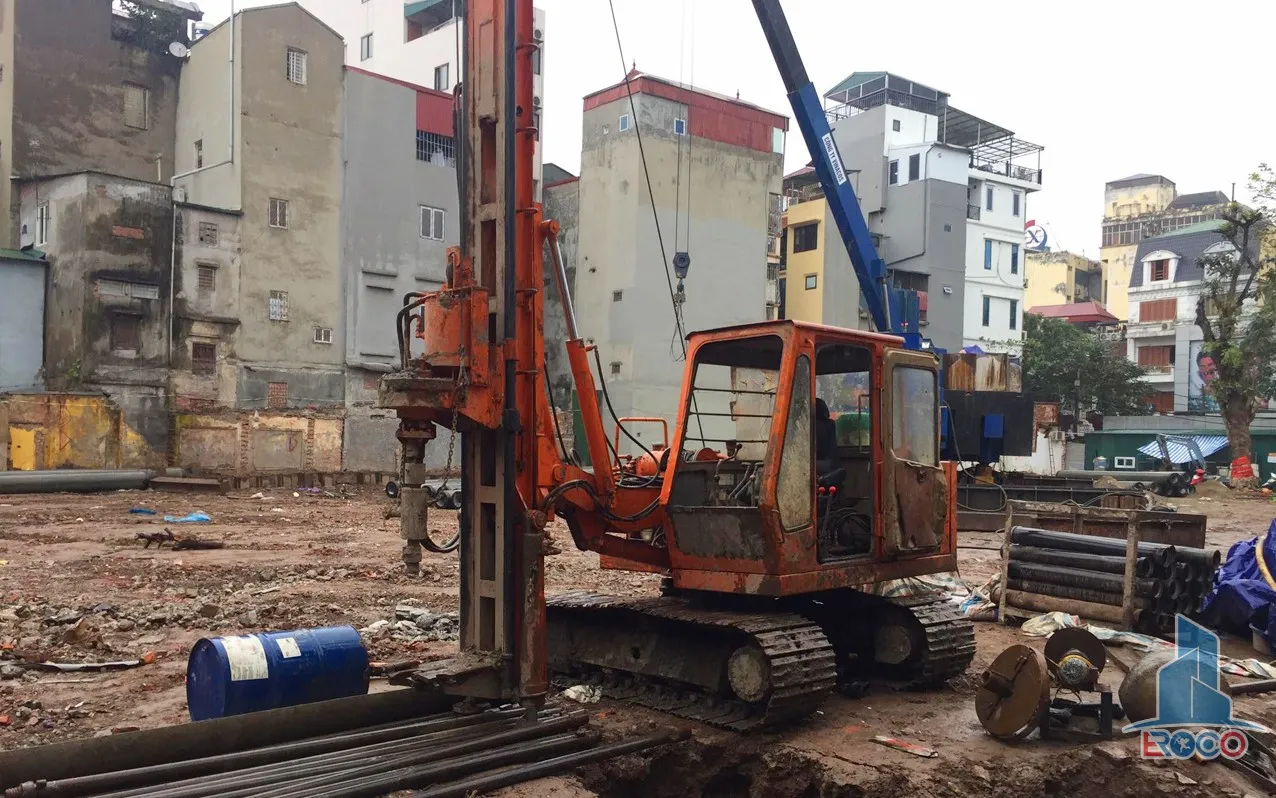

vi-sao-can-phai-khoan-dan-cho-ep-coc-be-tongvi-sao-can-phai-khoan-dan-cho-ep-coc-be-tongSơ đồ nguyên lý khoan dẫn giảm độ chối giả khi ép cọc

Quy Trình Thi Công Khoan Dẫn

Chuẩn bị

  1. Khảo sát địa chất chi tiết: Xác định chính xác độ dày tầng cát, độ chặt ID, góc ma sát trong φ’
  2. Thiết kế lỗ khoan: Tính toán d_khoan, L_khoan dựa trên báo cáo địa chất và loại cọc
  3. Chuẩn bị bentonite: Trộn trước 24h, kiểm tra tỷ trọng, độ nhớt
Đọc thêm  Báo giá cọc bê tông 200x200 mới nhất 2026: Tiêu chuẩn kỹ thuật

Thi công khoan

Thiết bị: Máy khoan quay CFA (Continuous Flight Auger) hoặc khoan roto thủy lực

Các bước:

  1. Định vị tâm cọc (sai số ±20mm)
  2. Khoan xuống với tốc độ 0.8-1.2m/phút
  3. Bơm bentonite liên tục khi khoan qua cát
  4. Kiểm tra độ thẳng đứng lỗ khoan (độ lệch <1%)
  5. Rút mũi khoan, giữ mực bentonite cao hơn mực nước ngầm 1-1.5m

Thời gian giữ lỗ: Tối đa 4-6 giờ trước khi ép cọc (bentonite bắt đầu lắng cặn sau 8h)

Ép cọc sau khoan dẫn

  • Hạ cọc vào lỗ khoan trong vòng 2 giờ sau khi hoàn thành khoan
  • Ép với tốc độ 0.3-0.5m/phút qua đoạn đã khoan
  • Ghi nhận độ chối mỗi 0.5m để đánh giá chất lượng

Lưu ý an toàn: Khi ép qua đoạn có bentonite, áp lực ép giảm đột ngột 30-40%. Không tăng áp lực quá nhanh để tránh vỡ đầu cọc.

Đánh Giá Ảnh Hưởng Bentonite Đến Sức Chịu Tải

Cơ chế giảm ma sát

Màng bentonite dày 3-8mm bám trên thân cọc có:

  • Góc ma sát δ = (0.5-0.7)φ’ (thay vì δ = φ’ khi tiếp xúc trực tiếp)
  • Lực dính c_a = 5-10 kPa (thấp hơn c_đất = 15-30 kPa)

Hệ số giảm ma sát: α = 0.75-0.85 (TCVN 10304:2014 khuyến nghị α = 0.8)

Thí nghiệm tải trọng tĩnh

Bắt buộc thực hiện khi khoan dẫn với bentonite:

  • Số lượng: Tối thiểu 1% tổng số cọc, không ít hơn 2 cọc
  • Tải trọng thử: 1.5 × P_thiết kế
  • Tiêu chuẩn: Độ lún <10mm tại 1.5P, độ lún dư <2mm (TCVN 9393:2012)

Kết quả thực tế: Công trình nhà máy tại Hưng Yên (2025), cọc PC350 dài 14m qua cát hạt trung 5m, khoan dẫn φ210mm với bentonite:

  • Sức chịu tải thiết kế: 65 tấn
  • Thí nghiệm tải: Đạt 97.5 tấn (1.5×65), lún 8.2mm
  • Hệ số an toàn thực tế: FS = 1.5

Điều chỉnh thiết kế

Nếu thí nghiệm cho thấy sức chịu tải giảm >15%:

  • Tăng chiều dài cọc 1-2m
  • Tăng số lượng cọc 10-15%
  • Giảm tải trọng thiết kế xuống 0.85P ban đầu
Đọc thêm  Hệ Số Làm Việc Của Bê Tông γb3 Trong Tính Toán Cốt Thép Cột

Nha Thau Thi Cong Ep Coc Be Tong Nha DanNha Thau Thi Cong Ep Coc Be Tong Nha DanĐội thi công chuyên nghiệp đảm bảo chất lượng khoan dẫn và ép cọc

Kinh Nghiệm Thực Tế

Xử lý tình huống phát sinh

Lỗ khoan bị sập: Xảy ra khi bentonite không đủ tỷ trọng hoặc khoan quá nhanh qua cát bão hòa. Xử lý bằng cách bơm bentonite đặc (tỷ trọng 1.2) và khoan lại chậm hơn.

Cọc không ép xuống được: Kiểm tra xem lỗ khoan có bị lệch tâm >50mm không. Nếu có, khoan lại lỗ mới hoặc mở rộng lỗ cũ.

Bentonite tràn ra ngoài: Do áp lực thủy tĩnh quá cao. Giảm mực bentonite xuống còn 0.5-0.8m trên mực nước ngầm.

So sánh chi phí

Hạng mục Ép trực tiếp Khoan dẫn + ép
Thiết bị ép 100% 100%
Thiết bị khoan +35%
Bentonite +8%
Nhân công 100% +25%
Thời gian 100% +40%
Tổng chi phí 100% +30-35%

Chi phí tăng 30-35% nhưng đảm bảo cọc đạt độ sâu thiết kế, tránh phải tăng số lượng cọc (tốn 50-80% chi phí) hoặc thay đổi giải pháp móng.

Tiêu chuẩn nghiệm thu

  • Độ thẳng đứng lỗ khoan: Độ lệch <1% chiều sâu
  • Đường kính lỗ khoan: Sai số ±20mm
  • Chiều sâu lỗ khoan: Đạt thiết kế ±0.2m
  • Chất lượng bentonite: Kiểm tra mỗi 4 giờ
  • Độ chối cọc: Ghi nhận liên tục, so sánh với thiết kế

Khoan dẫn cọc bê tông là giải pháp kỹ thuật hiệu quả cho thi công móng cọc ép qua địa chất khó. Việc tính toán chính xác thông số khoan, kiểm soát chất lượng bentonite và thực hiện thí nghiệm tải trọng là then chốt đảm bảo sức chịu tải cọc đạt yêu cầu. Tham khảo kỹ sư địa kỹ thuật có kinh nghiệm để thiết kế phương án khoan dẫn phù hợp với điều kiện cụ thể của công trình.
